拉满“进度条”!亳州高速公路项目“加速跑”!

访问次数: 来源:市交通运输局 发布时间:2023-09-01 09:12
文字大小:
今年,亳州市高速公路
 在建和推进前期工作的
项目共5个
其中在建项目3个
亳蒙高速公路一期、亳蒙高速公路二期、徐淮阜高速亳州段
推进前期工作的项目2个
亳郸高速公路、涡阳至利辛高速公路

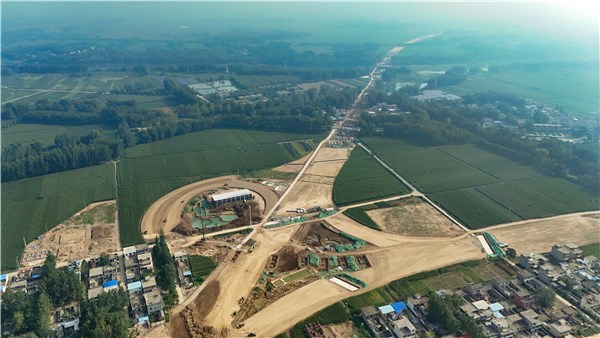

亳蒙高速公路一期



  亳蒙高速公路一期谯城(立德)至涡阳(标里)段,全长13.02km,施工图批复预算为21.29亿元,2023年底具备通车条件。1~8月份累计完成投资6.72亿元,项目自开工累计完成投资19.4亿元占总投资计划的91.1%。

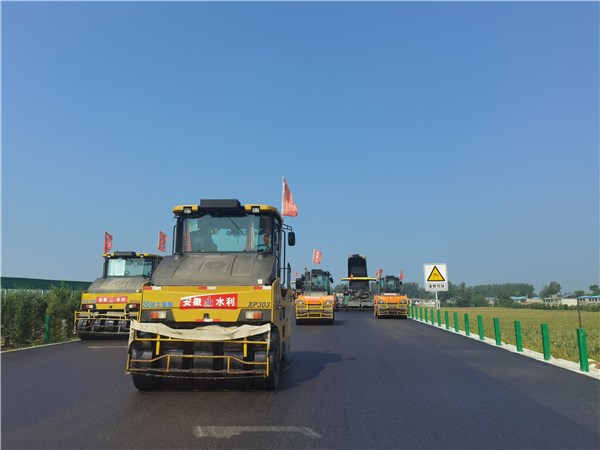

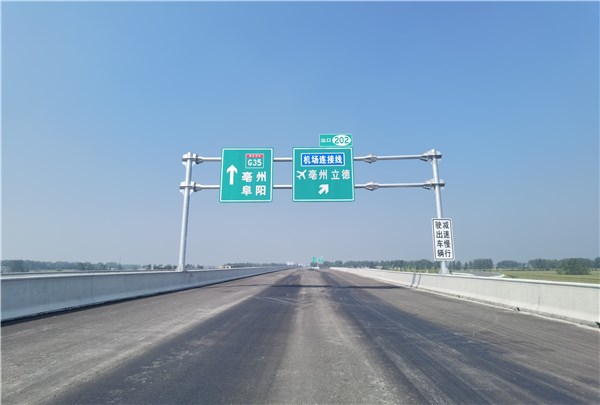

  截至目前,全线桥梁、路基工程,路面水稳基层、沥青下面层、中面层施工完成,沥青上面层摊铺完成10%;管理分中心房建工程宿舍楼、综合楼主体分项验收完成,已进入装饰装修阶段;钢结构收费大棚主体框架施工完成,正在进行收费站路面施工;交安工程正在进行声屏障屏体、护栏及标志牌安装和标线施划,已完成50%机电工程正在进行门架基础施工,已完成35%。


亳蒙高速公路二期



  亳蒙高速公路二期涡阳(标里)至蒙城(双涧)段,路线全长约92.6公里,概算投资122.66亿元,工期3年,预计2025年建成通车。2023年总投资计划25亿元,年度累计完成投资17.76亿元,占年度总投资的74%。

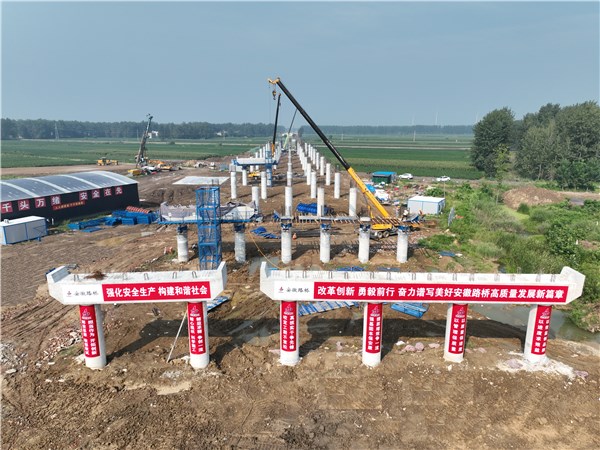

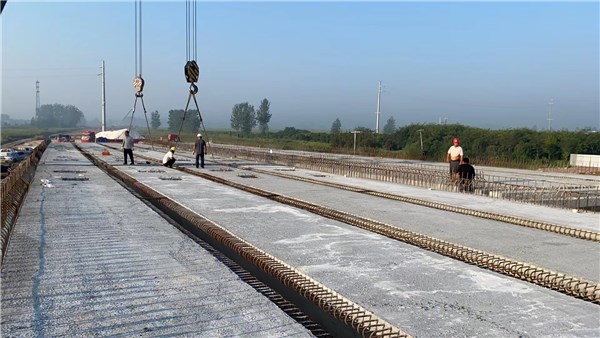

  截至目前,路基挖方完成总量的28%,填方完成总量的12.87%,涵洞通道完成总量的42%,桩基完成总量的71%,墩柱完成总量的18.04%,盖梁完成总量的5.5%,预制箱梁、T梁完成总量的19.33%,钢箱梁制作完成总量的23.83%;桩板路基完成总量的3.31%。


淮阜高速亳州段


  徐淮阜高速亳州段,路线全长35.8公里,概算投资42.91亿元,建设工期3年。2023年计划投资8亿元,年度累计完成投资5亿元,占年度总投资的63%。

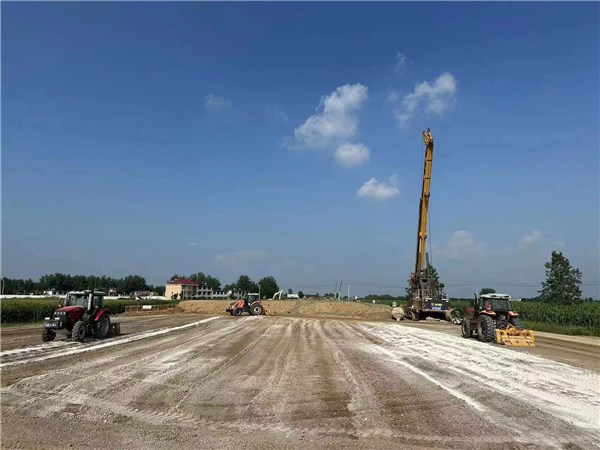

  截至目前,拌合站、钢筋加工场、梁板预制场、便道便桥建设已完成;完成路基清表92%,路基填筑4%;完成圆管涵、装配式涵洞预制75%,安装完成55%;T梁预制完成32%;桩基完成58%,墩柱完成13%。


亳郸高速公路



  亳郸高速公路,项目规划全长约21公里,拟按照双向四车道标准建设,设计速度120公里/小时,计划总投资约27亿元。
  截至目前,亳州市交通运输局与周口市交通运输局已签订亳郸高速皖豫省界节点协议,完成区级、市级路线踏勘,正在申请省级路线踏勘,工可、规划选址、土地、社稳、文物踏勘、涉铁、用地预审等专题工作正在有序加快推进。


涡阳至利辛高速公路



  涡阳至利辛高速,项目规划全长约27公里,拟按照双向四车道标准建设,设计速度120公里/小时,总投资估算约36亿元。
  截至目前,完成勘察设计招标工作并开展相关工作,近日召开线路方案论证会,工可、用地预审、规划选址专题工作正在有序加快推进。
